Mise en service d’une installation électrique : 5 étapes pour une mise sous tension sécurisée

L’achèvement des travaux électriques marque une étape décisive dans tout projet de construction ou de rénovation. Le passage du chantier à l’exploitation réelle ne se résume pas à un simple basculement d’interrupteur. La mise en service d’une installation électrique est une procédure technique et administrative rigoureuse qui garantit que votre système supporte la charge sans danger pour les personnes ou les équipements. Entre les obligations légales de conformité et les vérifications techniques, voici comment sécuriser cette phase.

Le cadre réglementaire : pourquoi la conformité est obligatoire

Avant d’envisager la mise sous tension, il est nécessaire de comprendre que l’électricité est régie par des normes strictes, principalement la norme NF C 15-100 en France. Cette réglementation définit les règles de conception et de réalisation des installations pour assurer la sécurité des occupants.

Testez vos connaissances sur la mise en service électrique

L’obtention du certificat Consuel

Pour toute installation neuve ou totalement rénovée, le gestionnaire de réseau exige une attestation de conformité visée par le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité). Sans ce document, aucune mise en service définitive n’est possible. Ce contrôle externe valide que les circuits, la mise à la terre et les dispositifs de protection, comme les disjoncteurs et interrupteurs différentiels, respectent les règles de l’art.

LIRE AUSSI  Remplacer un ancien tableau électrique avec fusible : 4 risques majeurs et étapes clés

L’ajustement du bilan de puissance

Une erreur fréquente consiste à sous-estimer la puissance nécessaire au fonctionnement du foyer ou du local professionnel. La mise en service doit être précédée d’un bilan de puissance précis exprimé en kVA. Si la puissance souscrite est trop faible, le disjoncteur de branchement saute lors de l’utilisation simultanée de plusieurs appareils. À l’inverse, une puissance trop élevée entraîne un surcoût inutile sur l’abonnement annuel.

La procédure technique de mise sous tension progressive

Une fois les documents administratifs en règle, la phase technique débute. On ne met jamais le courant sur l’ensemble d’un bâtiment sans vérifications préalables. Une approche méthodique permet d’isoler d’éventuels défauts de câblage sans endommager les appareils sensibles.

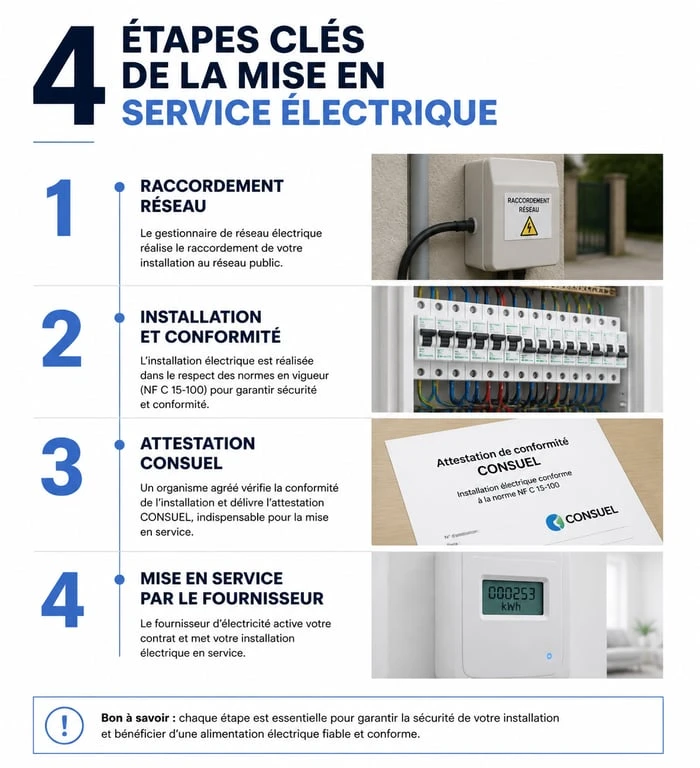

Étapes de la mise en service d'une installation électrique
Étapes de la mise en service d’une installation électrique

La première vérification s’effectue hors tension. L’électricien utilise un multimètre pour tester la continuité des circuits et s’assurer qu’aucun court-circuit n’est présent entre la phase, le neutre et la terre. C’est à ce stade que l’on vérifie le serrage de toutes les bornes dans le tableau électrique. Un bornier mal serré est la cause principale des départs de feu par arc électrique.

Pour protéger les composants fragiles comme les cartes électroniques des pompes à chaleur ou des systèmes domotiques, structurez les tests avec méthode. Activez d’abord les circuits de protection généraux, puis descendez progressivement vers les circuits terminaux comme l’éclairage, les prises, puis le gros électroménager. Cette approche en entonnoir permet de détecter une anomalie sur une ligne spécifique sans que toute l’installation ne subisse une surcharge brutale. En procédant ainsi, vous localisez les erreurs de câblage au plus près de leur origine.

Le contrôle des tensions au voltmètre

Dès que le disjoncteur général est enclenché, la première mesure doit être celle de la tension à l’arrivée du tableau. Elle doit se situer autour de 230V en monophasé. Une tension anormalement haute ou basse signale un problème sur le réseau public ou un défaut de neutre, dangereux pour les appareils électroniques.

LIRE AUSSI  Fuite d'eau dans un mur : 5 jours pour déclarer, éviter le refus et sécuriser votre indemnisation

Les outils indispensables pour l’installateur

La mise en service nécessite un équipement de mesure certifié et des équipements de protection individuelle pour prévenir tout risque d’électrisation.

Outil / Équipement Fonction principale Importance
VAT (Vérificateur d’Absence de Tension) S’assurer qu’un circuit est hors tension Critique pour la sécurité
Multimètre / Voltmètre Mesurer la tension et la continuité Indispensable pour le diagnostic
Tournevis dynamométrique Garantir le couple de serrage des disjoncteurs Prévention des incendies
Gants isolants (Classe 00) Protéger contre les contacts directs Protection individuelle

L’utilisation d’un contrôleur d’installation multifonction est recommandée. Cet appareil permet de tester les dispositifs différentiels en simulant une fuite de courant pour vérifier qu’ils se déclenchent dans les délais impartis, généralement moins de 30 millisecondes pour un 30mA.

Anticiper les délais et les coûts de raccordement

La mise en service est l’aboutissement d’un processus qui peut durer plusieurs semaines. Intégrez ces délais dans le planning de votre chantier pour éviter de vous retrouver avec un bâtiment terminé mais sans électricité.

La demande de raccordement doit être effectuée auprès d’Enedis dès le début du gros œuvre, incluant l’installation du coffret en limite de propriété. Comptez ensuite environ 15 jours à 3 semaines entre le dépôt de votre dossier et la réception de l’attestation Consuel validée. Une fois le certificat en main, souscrivez un contrat chez le fournisseur de votre choix. Celui-ci demandera alors à Enedis de procéder à la mise en service, ce qui prend généralement 5 jours ouvrés.

Côté budget, les frais de mise en service sont standardisés par le gestionnaire de réseau et dépendent de l’urgence de la demande. Une mise en service standard est moins coûteuse qu’une intervention express sous 24 ou 48 heures. Anticiper permet de gagner en sérénité et de réaliser des économies sur les frais annexes de fin de chantier.

LIRE AUSSI  Extension permis de construire : règles, démarches et pièges à éviter

Vérifications finales et remise du dossier technique

Une installation électrique n’est considérée comme opérationnelle que lorsque les tests fonctionnels complets sont réalisés. Cela inclut le test de tous les points d’éclairage, la vérification de la présence de tension sur chaque prise de courant et le bon fonctionnement des commandes centralisées.

À l’issue de cette phase, l’installateur remet au propriétaire un dossier technique complet. Ce document est le carnet de santé de l’installation. Il contient le schéma unifilaire du tableau électrique, les notices des appareils installés et les rapports de mesures effectués lors de la mise sous tension, comme la valeur de la prise de terre. En cas de panne ou de modification future, ce dossier est l’outil de référence pour tout électricien intervenant sur le site, garantissant une maintenance rapide et sécurisée.

Élise Caradec
